2021 – 2022. W 2021 r. wykonano remont wewnętrznego trzonu wieży kościoła, uszczelniono pokrycie dachowe oraz tymczasowo zabezpieczono słupy elewacji północno-wschodniej.

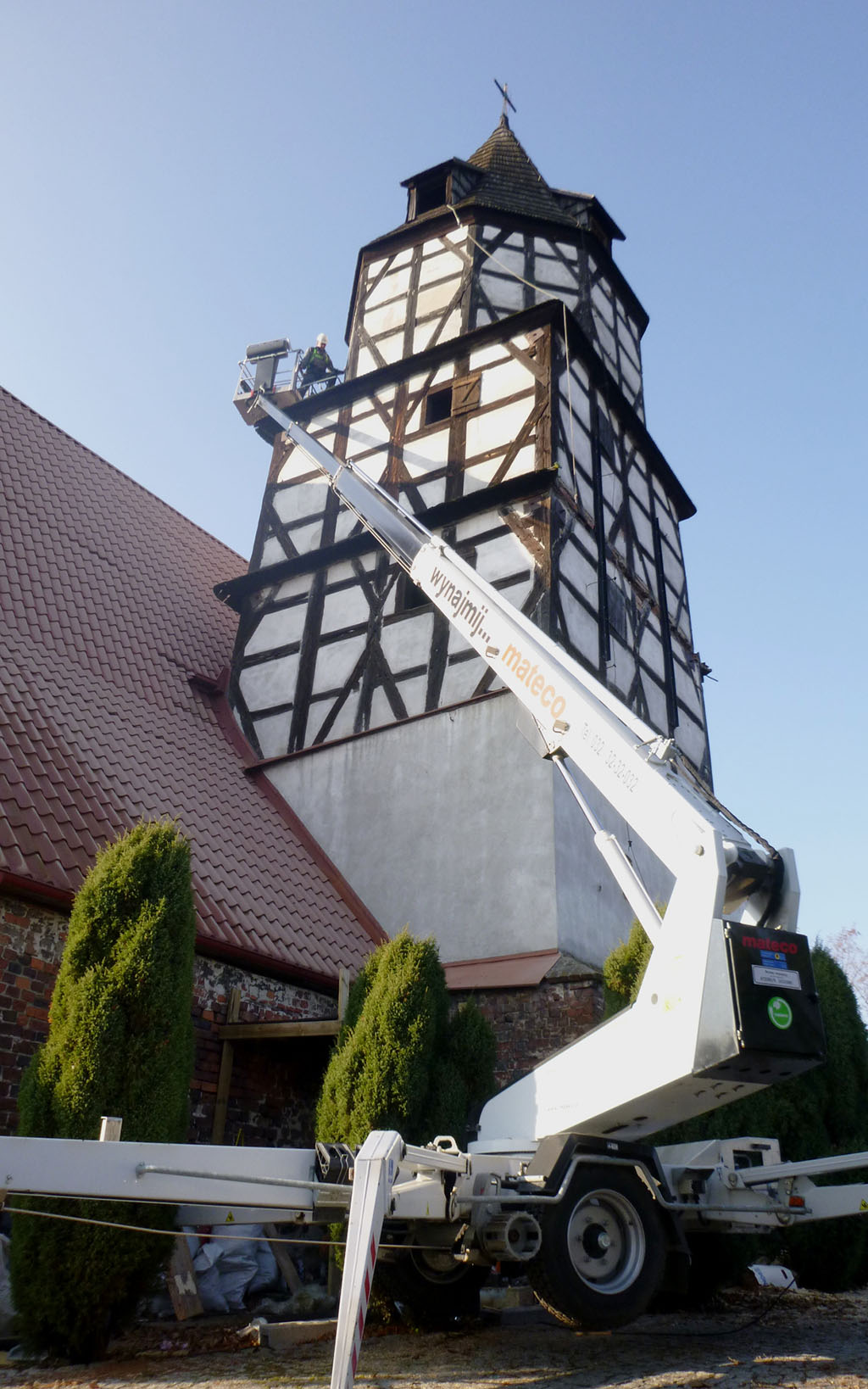

Z uwagi na utrudniony dostęp do wieży dla ciężkiego sprzętu budowlanego, do prac dachowych wykorzystano specjalistyczny podnośnik typu „pająk”.
Słupy elewacji zewnętrznej wzmocniono stalowymi belkami C180.
Konstrukcję wewnętrzną wieży oczyszczono i zaimpregnowano przeciw korozji biologicznej oraz ogniochronnie do NRO. Uszkodzeniu i korozji biologicznej wskutek zamakania konstrukcji uległy słupy, belki stropowe, belki wieńcowe oraz zastrzały.

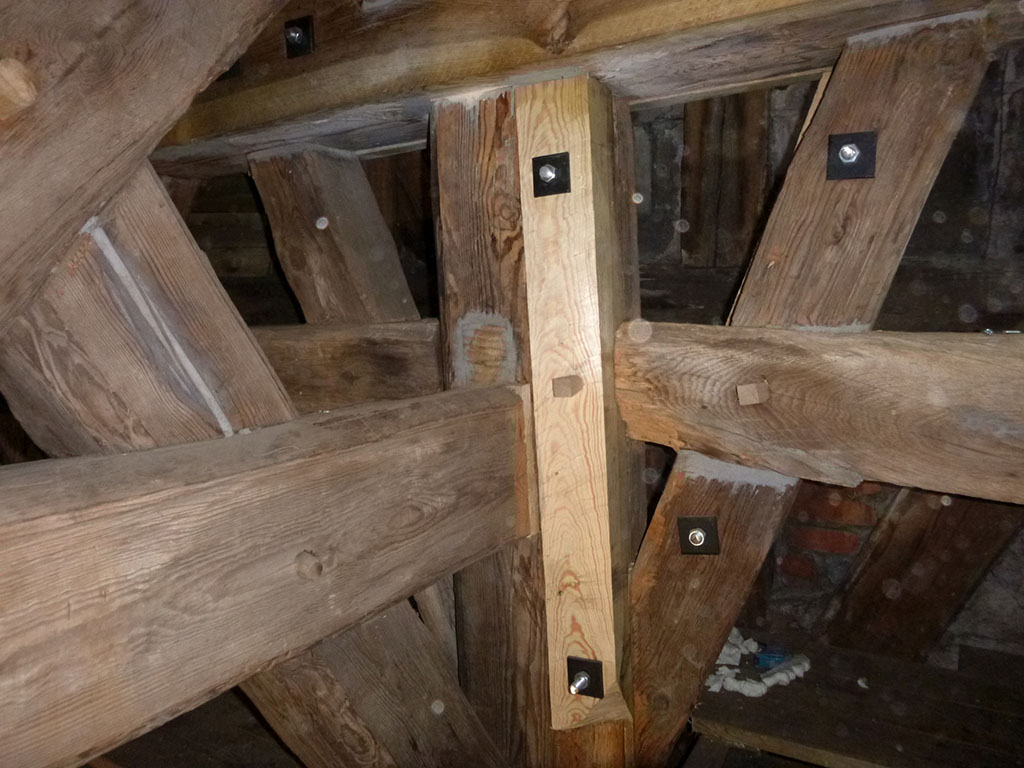

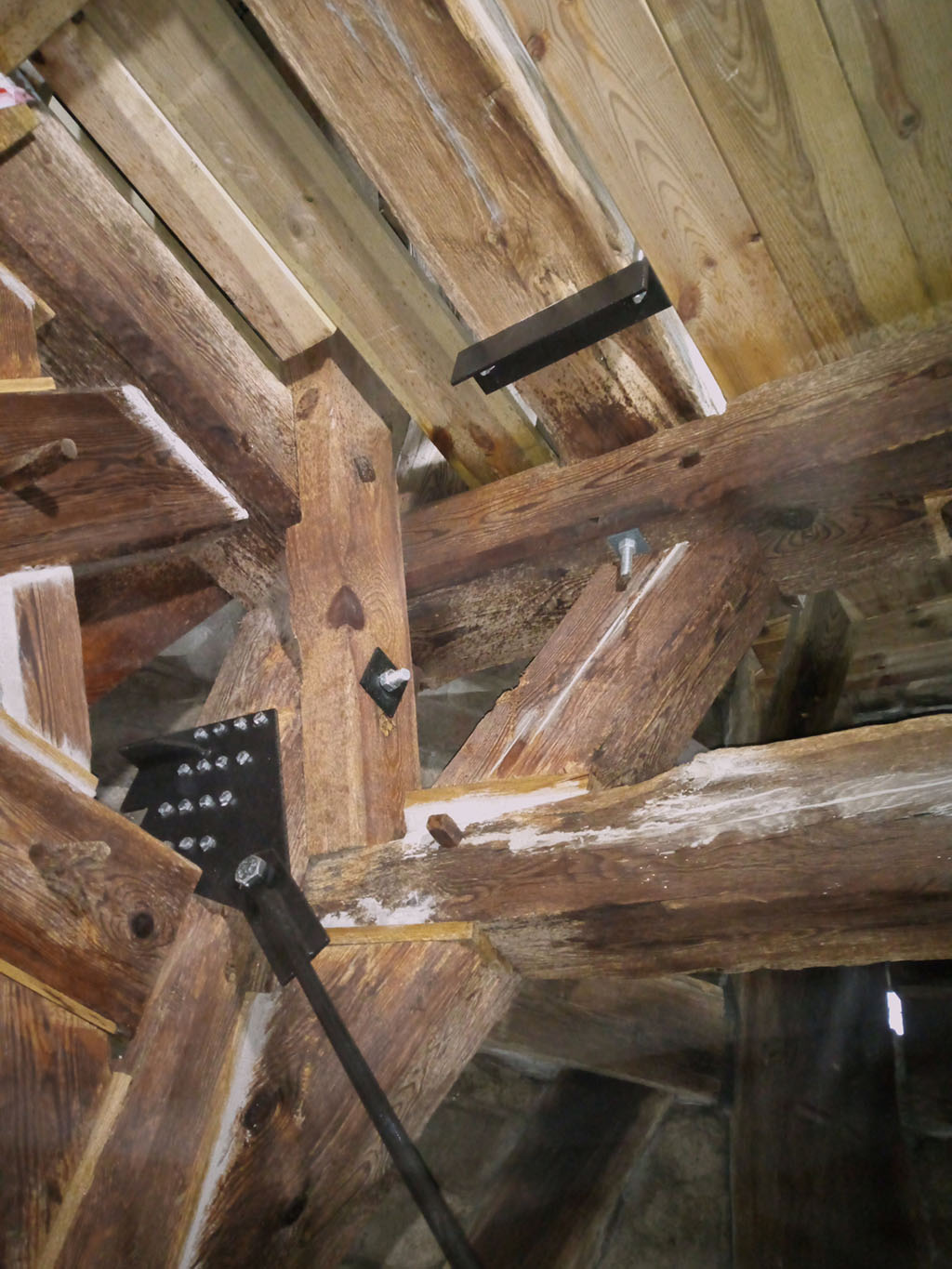

Elementy całkowicie skorodowane wymieniono na nowe o takim samym przekroju, odtwarzając istniejące połączenia ciesielskie. Częściowo zniszczone elementy protezowano lub reprofilowano przy zastosowaniu wklejek z drewna oraz żywic poliuretanowych i epoksydowych przeznaczonych do tego rodzaju napraw. W celu odtworzenia nośności niektórych połączeń stosowano pierścienie zębate typu GEKA. Pęknięcia elementów konstrukcyjnych wypełniono żywicami epoksydowymi, dodatkowo elementy wzmocniono przy użyciu wkrętów „ukrytych” z pełnym gwintem, wprowadzanych prostopadle do kierunku pęknięć. Po wykonaniu wzmocnień elementów drewnianych wprowadzono system ściągów stalowych średnicy 20mm, mających na celu stabilizację trzonu wewnętrznego.
Z uwagi na zabytkowy charakter obiektu, zastosowano czarne elementy stalowe.

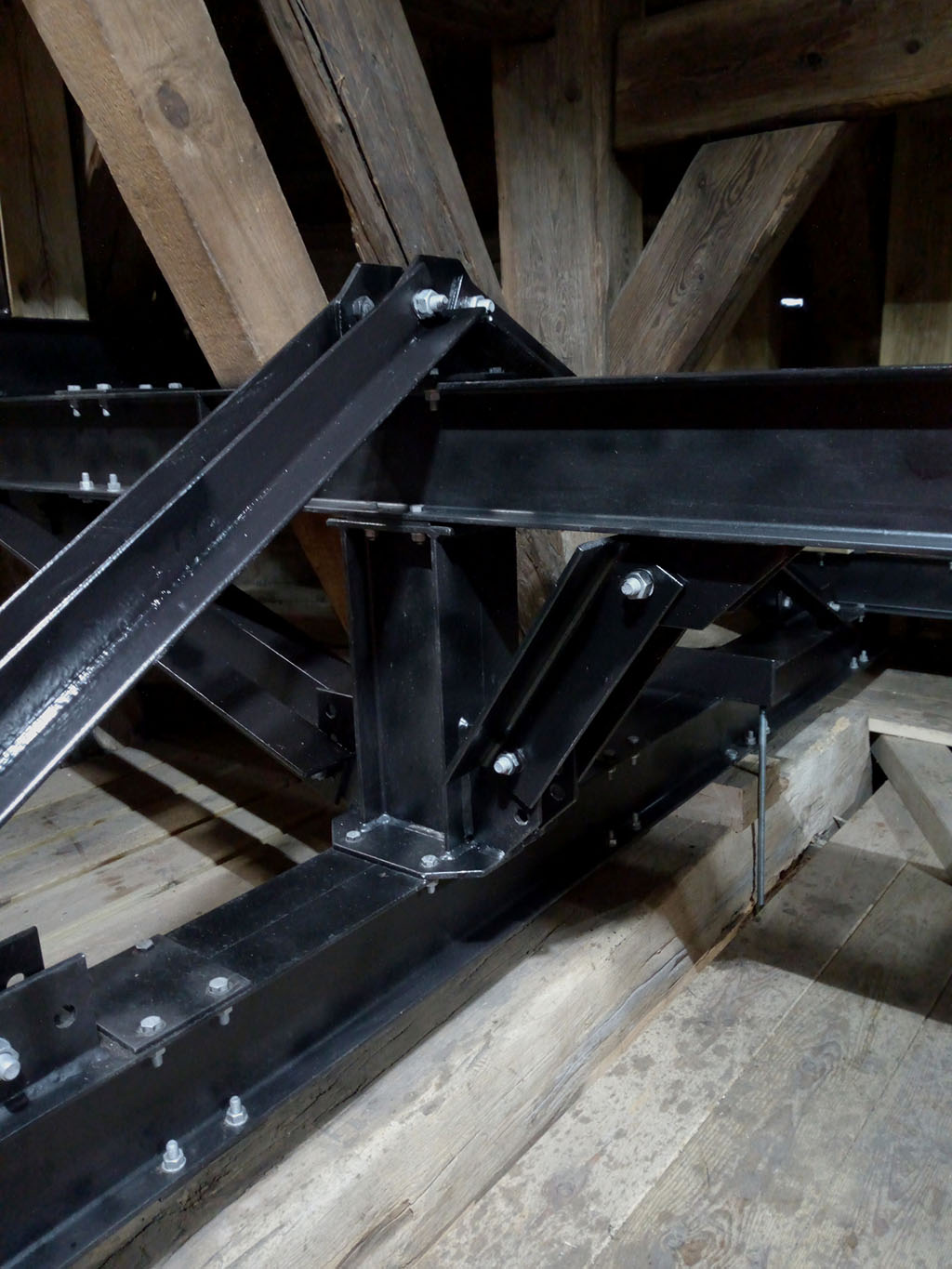

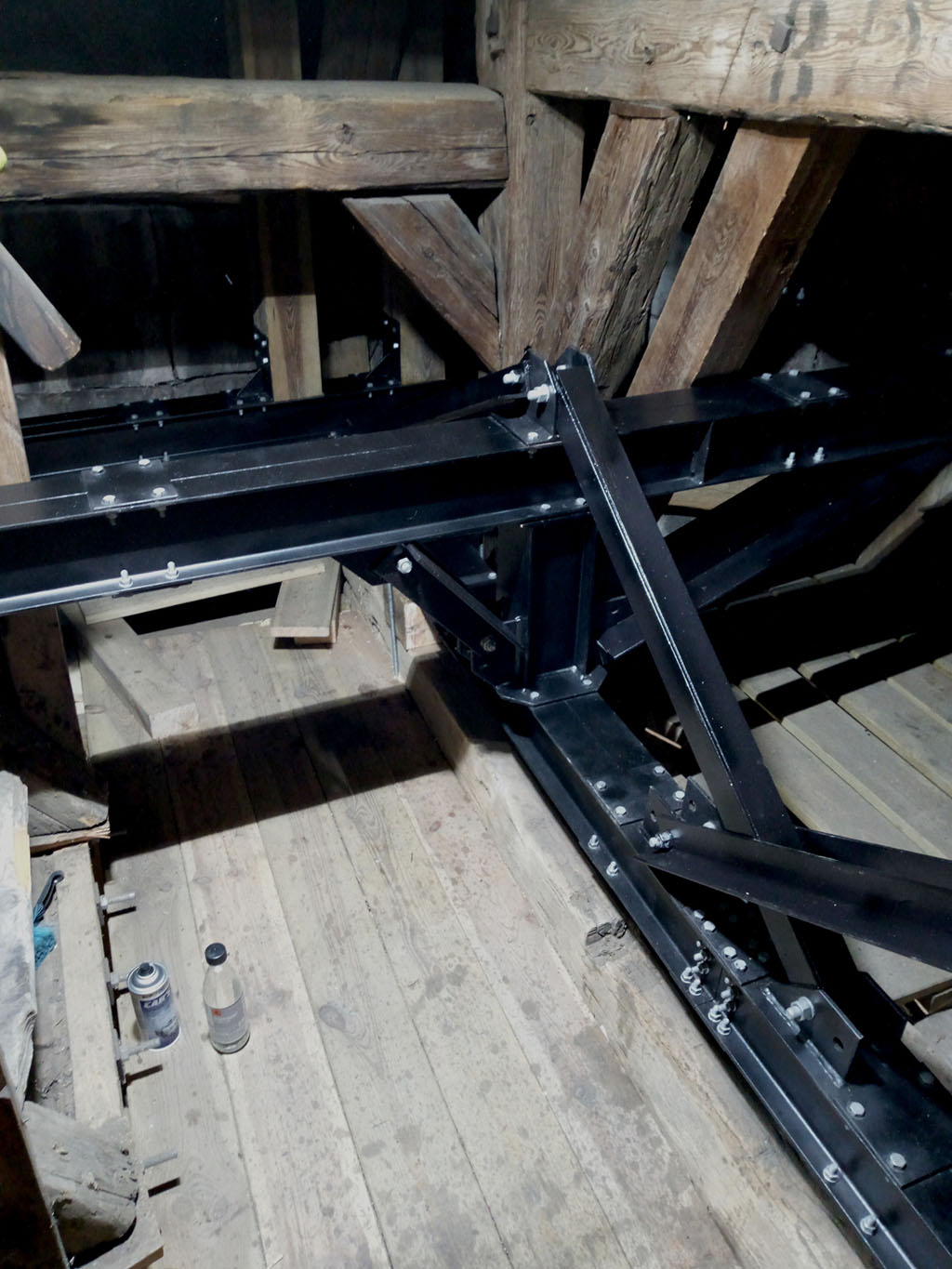

W 2022 r. wykonano stalową konstrukcję wsporczą hełmu wieży opartą na wzmocnionym trzonie. Podparcie konstrukcji dachu miało na celu odciążenie ścian zewnętrznych, których remont rozpoczyna się w tym roku 2023. Wykonano również skan laserowy konstrukcji w celu pozyskania dokładnej inwentaryzacji stanu istniejącego oraz późniejszego monitorowana odkształceń konstrukcji na przestrzeni lat.

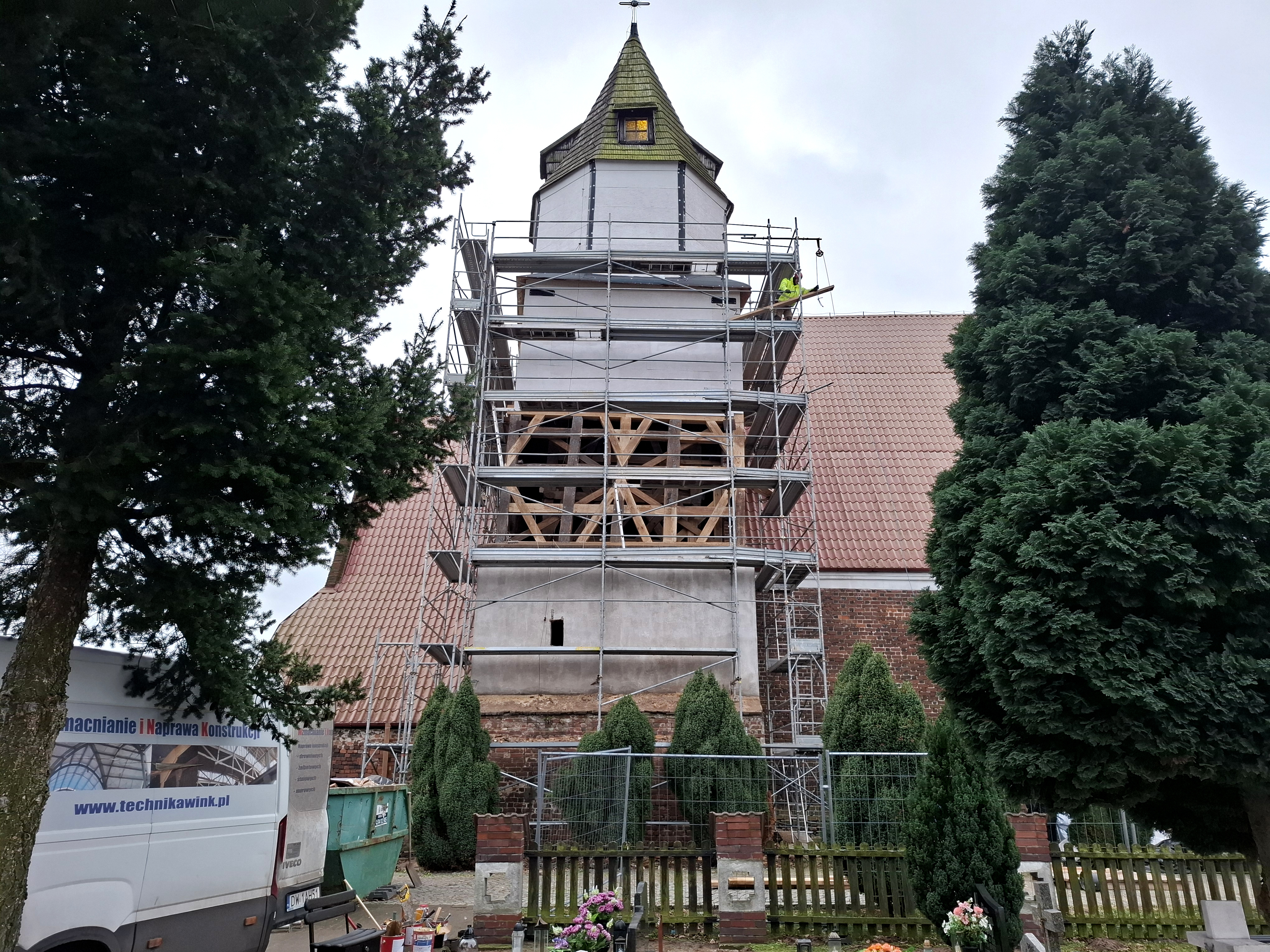

W latach 2023-2025 wykonano remont ścian zewnętrznych wieży
o konstrukcji szachulcowej tzw. „mur pruski”. Najbardziej zniszczone elementy

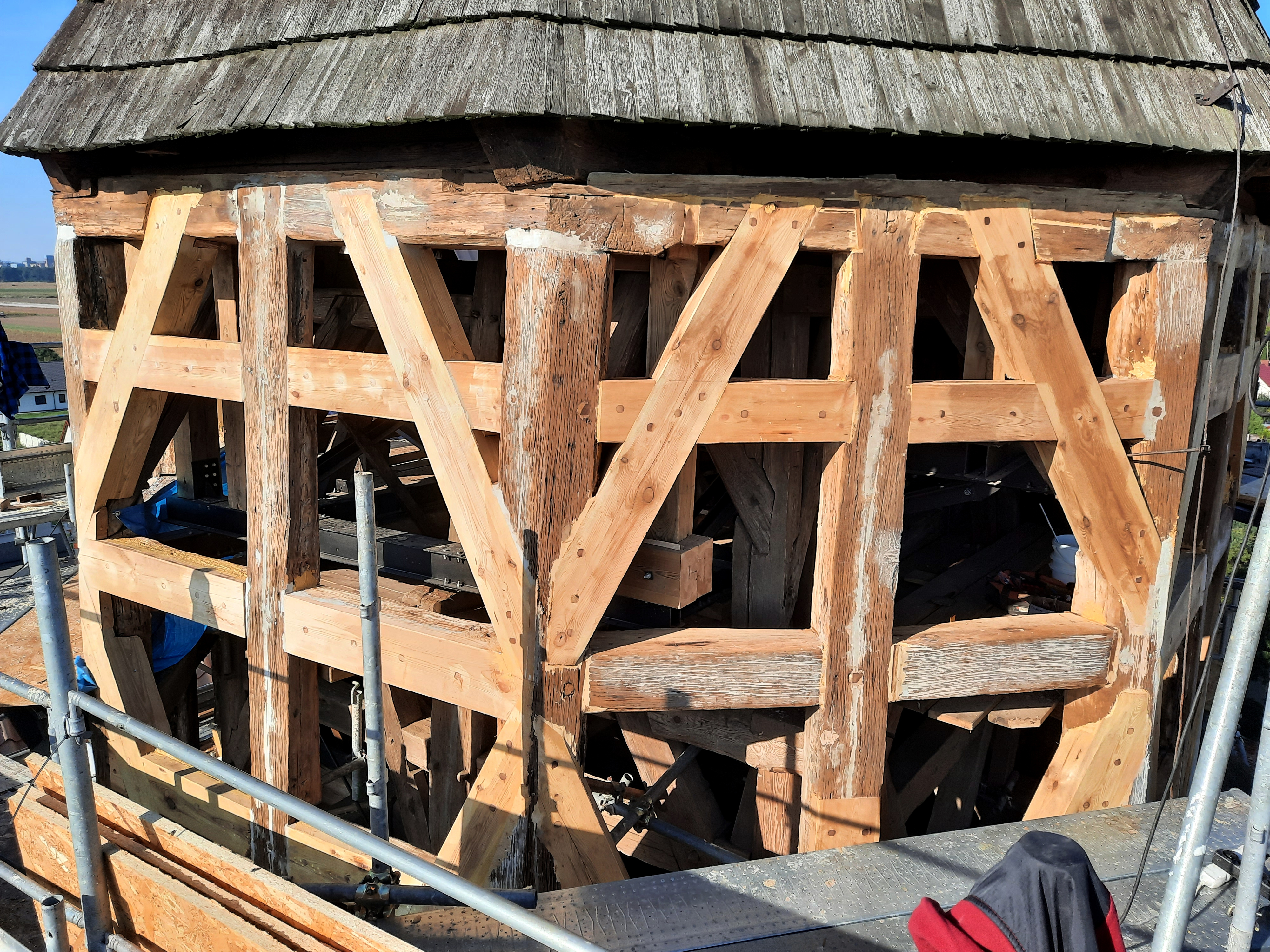

konstrukcji drewnianej zostały wymienione na nowe przy zachowaniu pierwotnej
geometrii oraz połączeń ciesielskich. Zachowaną konstrukcję wzmocniono stosując
tradycyjne rozwiązania ciesielskie jak również nowoczesne materiały, m.in. żywice
epoksydowe.

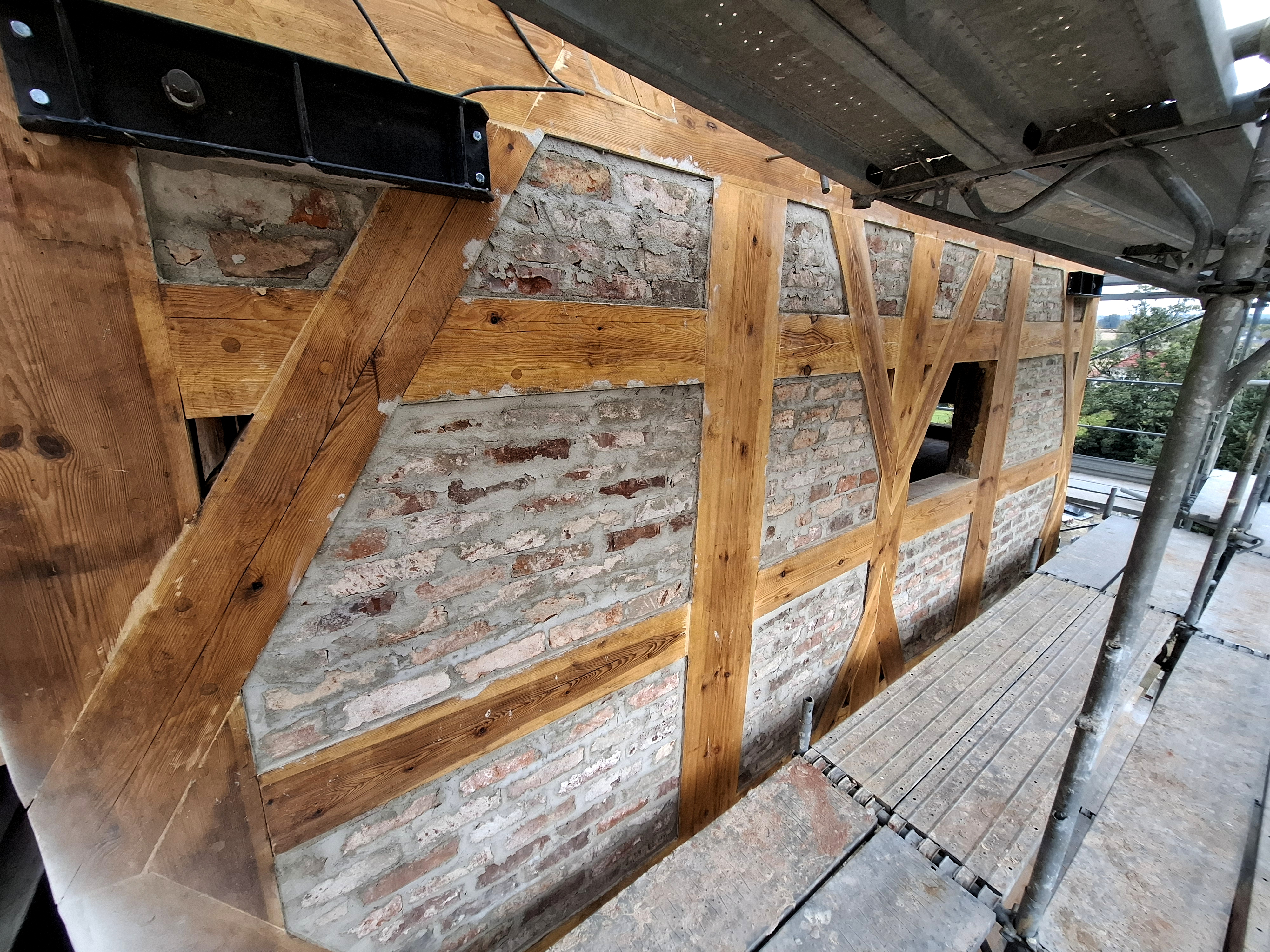

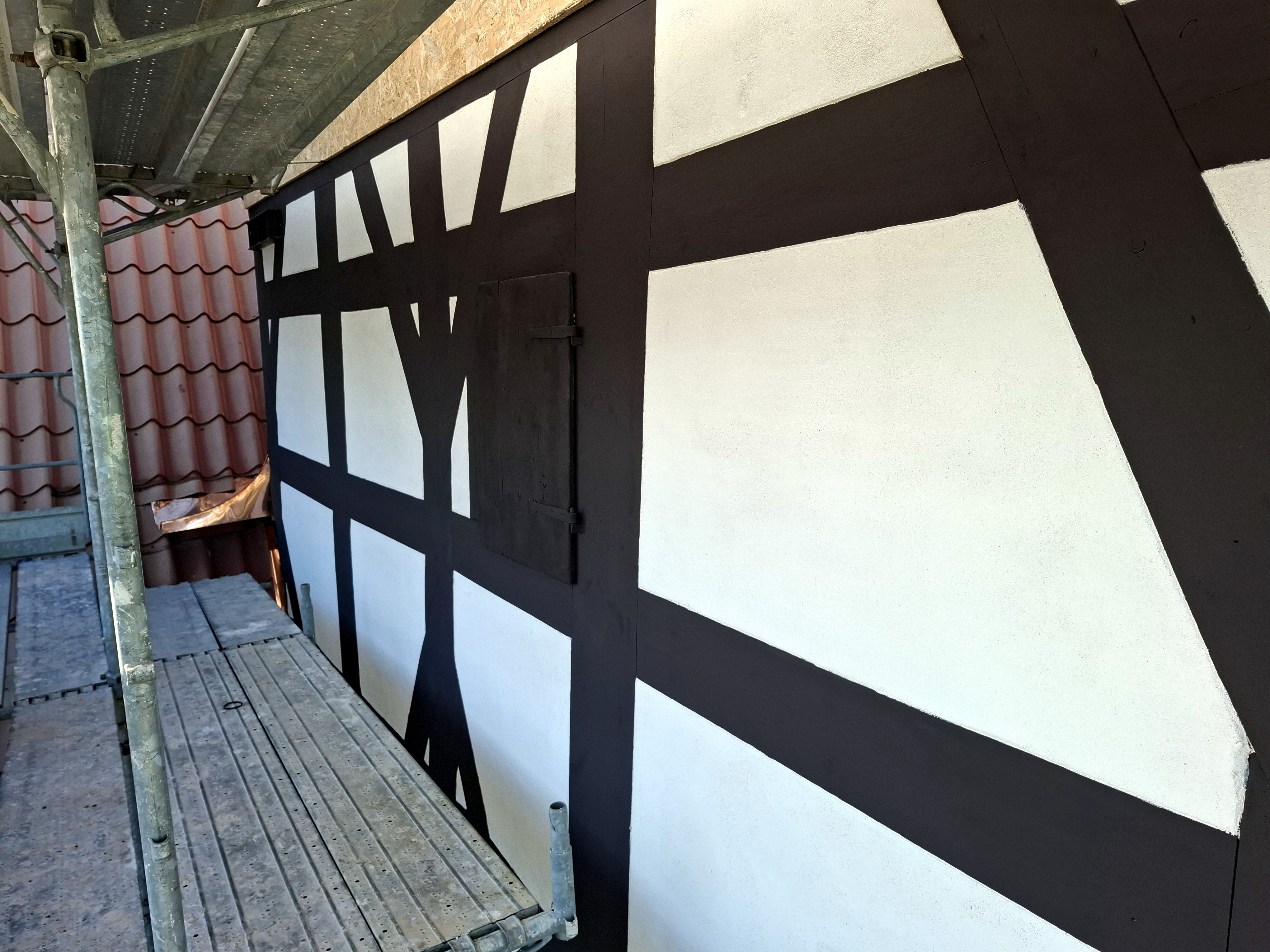

W 2025 r. rozpoczęto prace murarskie i tynkarskie w obrębie
fachów ceglanych ścian. Kolorystyka oraz sposób wykończenia elewacji została
uzgodniona z przedstawicielem Wojewódzkiego Urzędu Ochrony Zabytków w Opolu.
Całość prac zrealizowano pod nadzorem konserwatorskim.
Zlecenie: Parafia Rzymskokatolicka pw. Najświętszego Imienia Maryi
Lokalizacja: Kościerzyce
